キュービクルの更新費用を相場や内訳で徹底解説!補助金を活用して賢くコスト削減する方法

スポンサーリンク
スポンサーリンク

「キュービクルの更新、いくら見ておけば安心?」——多くの施設で相場は数百万円規模。一般的には小中規模で約200〜500万円、規模や現場条件によっては800万円超になるケースもあります。容量、設置場所、夜間作業や停電可能時間が金額を大きく左右します。

とはいえ、「本体いくら・工事いくら・付帯費はいくら?」が不明だと予算が組めません。本稿では、100/300/500/1000kVAの容量別に内訳を数値で整理し、更新時期の目安(概ね15〜20年)や老朽化サイン、停電短縮の工夫まで具体的に解説します。

補助制度の対象経費や申請フロー、相見積もりで比較すべき評価軸もチェックできます。相場感から実務の進め方まで、「自社はどのくらいかかるのか」を短時間で掴めるよう構成しました。まずは全体相場と内訳から、ムダのない予算作成を進めましょう。

スポンサーリンク
  1. キュービクルの更新費用を全体から相場までわかりやすく解説
    1. キュービクルの更新費用はどのくらい?全体相場とその目安
      1. 費用が上がったり下がったりする主な要因は?
    2. キュービクルの本体価格と工事費、それぞれの違いを明快に!
  2. 容量別で比べるキュービクルの更新費用の目安とその内訳
    1. 100kVA・300kVA・500kVA・1000kVAごとのキュービクル更新費用を徹底比較!
      1. 容量と機器構成の違いがキュービクル更新費用に与える影響
      2. 標準サイズと小型・大型キュービクルの価格差とは?
  3. キュービクルの更新時期や耐用年数を会計や保安面から徹底チェック
    1. 実用耐用年数と法定耐用年数、各タイミングでの交換&更新目安
    2. 修繕費と資本的支出、どっちで処理する?会計上の判断ポイント
      1. 高圧受電設備の耐用年数と勘定科目の考え方
  4. キュービクルの更新工事はどんな流れ?期間や停電対策を丸わかり!
    1. 現地調査・設計・電力会社との協議まで準備の全貌
      1. 更新工事当日の流れや安全対策をチェック!
    2. 停電時間を短縮して業務への影響を最小限にする方法
  5. キュービクルの更新費用に影響する要因を知ってコスト最適化!
    1. 設置場所・周辺環境・基礎工事の有無でどれだけ変わる?
      1. クレーンや搬入経路・交通占用など追加費用のポイント
    2. 仕様や付加機能の取捨選択でムダを省くコストダウン術
  6. キュービクルの更新費用を抑える補助金活用術&申請フロー
    1. 補助制度の種類や対象要件、読み解き方の完全ガイド
      1. 公募スケジュールや予算枠・交付決定までの流れを解説
    2. 自社にピッタリの補助金を見つけるコツ
  7. 見積もりの取り方や工事業者の選び方でキュービクル更新費用の失敗を防ぐ!
    1. 見積依頼テンプレート&必須事項でトラブル回避
      1. 提案比較で見るべき評価軸&注意点をズバリ!
    2. 相見積もりと交渉を進める際のスマートな進め方
  8. キュービクルのメンテナンス費用や長期コストを見える化!
    1. 点検周期やメンテナンス費用の相場&作業内容とは
    2. 故障予防&電力効率アップで経済効果も最大化!
  9. キュービクルの更新費用についてよくある質問まとめ
    1. 予算やスケジュールに関するよくある疑問集
    2. 会計処理や法令遵守等に関する質問をすっきり解説

キュービクルの更新費用を全体から相場までわかりやすく解説

キュービクルの更新費用はどのくらい?全体相場とその目安

キュービクルの更新費用は、設備容量や設置環境で大きく変動します。一般的な目安は小中規模で300万~800万円、大型や特殊条件では1,000万円超になるケースもあります。内訳は本体価格、電気工事費、基礎や搬入などの付帯費で構成され、現場条件の難易度が高いほど合計費用は上がりやすいです。老朽化や容量不足が顕在化している施設では、変圧器や遮断器を含めた一式更新が選ばれやすく、結果として費用レンジの上振れにつながります。近年は資材価格の上昇も影響しており、見積取得のタイミングで相場が前後する点に注意が必要です。複数の工事業者で同条件の見積を取り、停電時間や仮設の要否まで比較の前提を合わせることが重要です。

  • 容量が小さいほど総額は抑えやすいが、付帯費の比率は相対的に上がる傾向です

  • 屋内外やクレーン搬入可否などの条件で見積差が出やすいです

  • 相見積もりは最低3社、仕様統一で公正に比較すると判断がブレません

短期間で費用を決め切らず、条件整理と現地調査を先に確定させると誤差が減ります。

費用が上がったり下がったりする主な要因は?

費用を左右する主因は容量(kVA)、設置場所、基礎条件、搬入経路、そして停電可能時間です。容量が上がると本体と高圧機器のグレードが上がり、ケーブルや端末処理などの工事費も増えます。屋上設置や狭小地ではクレーンや玉掛けの追加が発生しやすく、夜間工事や休日工事は労務費の割増で上振れします。停電を極小化するために仮設受電や発電機を用意する場合、数十万~数百万円規模の付帯費が追加されることもあります。逆に、既存基礎の再利用や配線経路の流用、同容量同配置での更新は工期短縮とコスト圧縮につながります。最終的には、事前の現地調査で「搬入動線」「基礎健全性」「停電許容時間」を確定させることが、見積のブレを最小化する近道です。

要因 低コストにつながる条件 高コスト化しやすい条件
容量・仕様 既存同等容量で標準仕様 容量増・高機能保護機器の追加
設置場所 地上・広いヤード 屋上・狭小地・長距離搬入
工程・時間 日中停電が可能 夜間・休日、停電時間の極小化
基礎・配線 既存基礎と配線の流用 新設基礎・ケーブル総入替

テーブルの条件に自社の状況を当てはめると、見積想定の精度が上がります。

キュービクルの本体価格と工事費、それぞれの違いを明快に!

費用の組み立てを理解すると、どこで調整できるかが見えてきます。一般に、総額は「本体」「電気工事」「付帯費」で構成されます。本体は変圧器、遮断器、計器類、盤筐体などで、容量や機器グレードにより価格が上下します。電気工事は撤去・据付・結線・試験調整が中心で、停電時間や施工難度がコストに直結します。付帯費は基礎工事、搬入用クレーン、廃材処理、高圧ケーブル更新、仮設受電などです。調整余地があるのは、既存基礎の再利用可否、ケーブルの健全性診断で更新範囲を最適化すること、停電を許容できる時間帯の選択です。見積比較では、保証年数、保安検査の対応範囲、廃材処理や申請費の含有など漏れやすい項目の有無を統一して確認すると、実質的な差が判別しやすくなります。

  1. 本体費の確認:容量、保護機器構成、メーカー同等性を合わせる
  2. 工事費の確認:撤去・据付・試験の範囲と停電時間を明記する
  3. 付帯費の確認:基礎、搬入、仮設、廃材、申請の含みをチェックする

番号順に明細をそろえると、過不足のない精密な比較ができます。

スポンサーリンク

容量別で比べるキュービクルの更新費用の目安とその内訳

100kVA・300kVA・500kVA・1000kVAごとのキュービクル更新費用を徹底比較!

容量が変わるとキュービクル更新費用の構成比も変わります。一般的には本体価格が40~60%、工事費が30~40%、付帯費(基礎工事費用・廃材処理・仮設電源・電力会社協議費等)が10~20%の目安です。小型ほど据付が簡易で工事費が抑えやすく、1000kVAクラスになると搬入・玉掛け・クレーンが必要になり工事費が増えます。以下は容量別のおおよそのレンジです。相場は現場条件で変動するため、複数社の見積比較が有効です。

  • 100kVAの目安: 本体60~150万円、工事80~150万円、付帯20~60万円

  • 300kVAの目安: 本体140~300万円、工事150~250万円、付帯40~90万円

  • 500kVAの目安: 本体220~450万円、工事200~320万円、付帯60~120万円

  • 1000kVAの目安: 本体450~900万円、工事350~600万円、付帯100~200万円

補足として、老朽化状況やPCB有無、夜間切替の要否で費用は大きく増減します。

容量と機器構成の違いがキュービクル更新費用に与える影響

キュービクルは変圧器、遮断器(VCB/ACB)、保護継電器、計器類、母線・ケーブルなどの複合機器で構成され、容量が上がるほど各機器の定格と外形が増し価格が連動します。例えば、変圧器はkVAに比例して銅・鉄の材料費が増えるため価格が段階的に上昇し、損失低減タイプを選ぶとさらに上がります。遮断器は短絡電流耐量や開閉性能でグレード差が生じ、需要家の短絡容量が大きい系統ほど高仕様になります。保護継電器はデジタル化で多機能化し、系統監視・遠隔通報の追加で価格が伸びます。計器類はスマートメーター化や電力量管理の要件で差が出ます。結果として、100kVAから1000kVAに拡大すると、本体だけで数倍の価格差が生じ、同時に据付方法(クレーン・搬路養生)や高圧ケーブル断面の増加で工事費も跳ね上がる傾向です。更新範囲が「一体更新」か「内部機器のみ」かによっても総額は大きく変わります。

標準サイズと小型・大型キュービクルの価格差とは?

標準寸法の屋外キュービクルに対し、小型は省スペース設計で運搬が容易な一方、高密度実装のため単位容量あたりの価格が上振れすることがあります。大型は外形寸法・重量が増えるため、基礎の鉄筋量・コンクリート量が増加し、搬入にクレーンや深夜作業が必要となり、付帯費が拡大します。輸送はユニック車で足りますが、重量超過や高さ制限があるケースでは特殊車両や迂回手配が必要です。下記の比較は据付の難易度と費用項目の違いを整理したものです。

区分 据付難易度 基礎の傾向 輸送手段 費用インパクト
小型 低~中 薄基礎で可の例も ユニック中心 本体やや高め、工事低め
標準 標準図通りのRC基礎 ユニック バランス型で安定
大型 鉄筋量・寸法とも増 クレーン併用 工事・付帯が増大

補足として、屋内設置や狭小地では養生・人力搬入が増え、工期と人工がかさみます。設置場所の条件整理がコスト最適化の近道です。

スポンサーリンク

キュービクルの更新時期や耐用年数を会計や保安面から徹底チェック

実用耐用年数と法定耐用年数、各タイミングでの交換&更新目安

キュービクルは高圧受電設備として長期使用されますが、更新時期は保安とコストの両面で計画することが重要です。実務では15〜20年が更新検討の目安とされ、変圧器の劣化や継電器の誤動作、ケースの腐食などの老朽化サインが見られたら前倒しで準備します。放置すると停電事故のリスクや復旧費用の増大につながり、結果的にキュービクル更新費用が膨らみます。定期点検で油漏れ、異音、異臭、温度上昇、絶縁抵抗低下を確認し、容量不足が続く場合は省エネ型機器への更新で電力ロスの低減も狙えます。更新遅れは工事の夜間対応や仮設電源の追加で費用が増えるため、計画的な停止と相見積もりで無駄を抑えることが現実解です。

  • 老朽化サインの例:油入変圧器の油漏れや変色、継電器の誤動作

  • 更新の効果:安全性向上、エネルギー損失の抑制、計画停電で工期短縮

短期の修理で済ませるか、全体更新で将来の保守を軽くするかを、故障履歴と運転条件で見極めます。

修繕費と資本的支出、どっちで処理する?会計上の判断ポイント

会計処理は交換範囲性能向上の有無で整理します。既存と同等仕様で一部機器を取り替えるだけなら修繕費になりやすく、耐用年数を伸ばす大規模改修や容量増強、機能追加が伴う場合は資本的支出(資産計上)が想定されます。判断に迷うのはトランス単体更新や保護継電器のデジタル化などで、劣化部品交換の域を超え性能・価値が明確に増すなら資産計上の可能性が高まります。税務は事実認定が前提のため、見積書で本体・工事費・付帯費の区分を明確にし、仕様変更点を記録しておくと安全です。キュービクル更新費用は同時に基礎工事や高圧ケーブル更新が重なることがあり、一体の工事か分離できるかで処理が変わります。

判断軸 修繕費になりやすい例 資本的支出になりやすい例
範囲 同等品での部分交換 盤一式更新・容量増
効用 性能維持・原状回復 耐用年数の伸長・機能追加
金額 小〜中規模 中〜大規模一体工事

専門家と事前に合意し、税務調整を最小化しましょう。

高圧受電設備の耐用年数と勘定科目の考え方

高圧受電設備は「建物附属設備」区分で法定耐用年数が設定され、取得時は減価償却で費用配分します。減価償却中に同等交換で原状回復する場合は修繕費処理の余地がありますが、盤一式更新や容量増、制御機能の高度化で資産価値が増す場合は資本的支出として残存簿価と区分して計上します。勘定科目は「建物附属設備」や「機械装置」など会社の会計方針に合わせ、見積内訳で本体・工事・付帯(基礎工事、撤去、廃棄)を分けると審査が円滑です。なお、保安面の緊急性が高い交換でも、会計判断は効用増加の有無で決まります。将来のキュービクル更新工事費用を抑えるには、更新工事手順と停電時間を計画化し、相見積もりで工事費用の透明性を確保することが実務的です。

スポンサーリンク

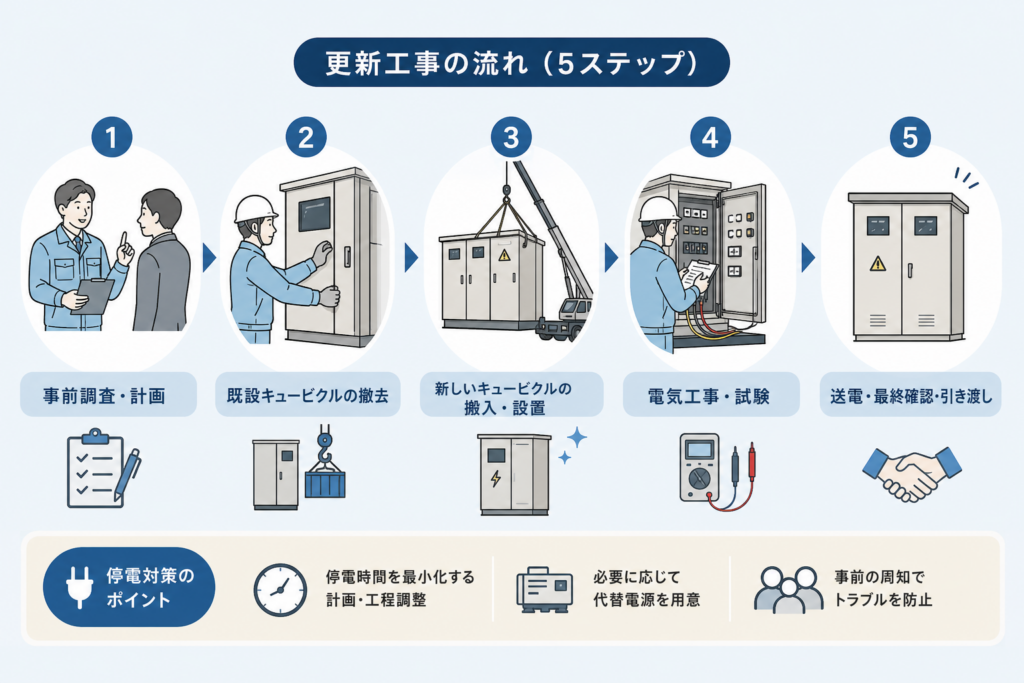

キュービクルの更新工事はどんな流れ?期間や停電対策を丸わかり!

現地調査・設計・電力会社との協議まで準備の全貌

キュービクル更新工事は、準備の精度が安全性と工期、そしてキュービクル更新費用の最適化を左右します。まず現地調査で設置場所の状態、基礎の健全性、搬入経路、重機の進入可否、停電可能時間を細かく確認します。次に容量や負荷の見直しを行い、変圧器やVCBなど機器構成の最適化を設計へ反映します。電力会社との協議では、受電方式の変更有無や工事負担金の概算、停電切替の時間帯と方法をすり合わせます。基礎工事が必要な場合は事前に着工し、標準図に基づく鉄筋コンクリート寸法やアンカーボルト位置を確定。資材は納期が読みにくい部材から先行手配し、夜間や休日施工の可否も含めて工程を組みます。最後に安全計画と品質計画を整え、保安検査に必要な試験項目と記録様式まで準備しておくとスムーズです。

  • 停電可能時間と受電切替方法を早期に確定

  • 搬入・搬出経路とクレーン条件を現地で二重確認

  • 容量最適化で将来の電気料金と工事費用を抑制

準備段階での合意形成が、当日の作業時間短縮とコスト削減に直結します。

更新工事当日の流れや安全対策をチェック!

当日は安全KYから開始し、保護具・標識・立入管理を徹底します。停電と受電停止を確認後、既設機器を順序立てて撤去し、基礎やアンカーの最終チェックを行います。次に本体を据え付け、水平出しと接地抵抗の測定を実施。高圧・低圧の結線では相順や締付トルクを適正化し、ラベル表示と配線識別で事故を予防します。続いて絶縁抵抗測定・耐電圧試験・保護継電器動作試験を行い、試験記録を作成。異常がなければ受電前点検、復電、負荷投入の順で立ち上げます。復電後は温度上昇や騒音、無負荷電流などを監視し、漏れや振動、警報の有無を確認します。最後に施錠・封印、帳票の整理、関係者への引き渡し説明まで行えば完了です。

工程 主な作業 重要ポイント
撤去 受電停止・既設解体 感電防止と残留電荷の確認
据付 基礎確認・レベリング アンカー位置と耐震固定
結線 高圧・低圧接続 相順・トルク・表示
試験 絶縁・耐圧・継電器 記録保存と判定基準
受電 復電・負荷投入 温度・音・警報の監視

試験結果と写真記録を揃えておくと、保安検査や社内承認が円滑になります。

停電時間を短縮して業務への影響を最小限にする方法

停電の影響を最小化する鍵は、事前の段取りと切替方式の工夫です。まず重要負荷を特定し、仮設電源でバックアップする対象を選びます。夜間や休日に主作業を集約し、分割切替でライン停止を最短化。高圧ケーブルの事前敷設や盤内先行配線、端末のプレハブ化で切替時間を圧縮します。さらに新旧の並列設置が可能なレイアウトなら、段階的に回路を移す方式が有効です。保安検査は同日に連携し、試験項目の合意を済ませておくと復電が早まります。これらはキュービクル更新費用にも影響するため、時間外労務や発電機費用と生産損失のバランスで最適解を選ぶのがポイントです。

  1. 重要負荷を抽出して仮設電源の容量を確保
  2. 事前敷設・先行配線で切替作業を短縮
  3. 夜間や休日の集中施工で営業時間への影響を最小化
  4. 分割切替や並列設置で段階的に復電
  5. 検査の同日実施で復電待ち時間を圧縮

これらを実行すれば、工期とリスクを抑えつつ、更新工事の品質と稼働率を両立できます。

スポンサーリンク

キュービクルの更新費用に影響する要因を知ってコスト最適化!

設置場所・周辺環境・基礎工事の有無でどれだけ変わる?

キュービクル更新費用は、設置環境と基礎工事の要否で大きく変動します。屋外は防水・耐候仕様が必要になり、本体価格と工事費が上振れしやすいです。屋内は搬入経路の制約と換気の確保がコストに影響します。屋上はクレーン揚重や耐荷重確認が前提となり、仮設や安全対策の追加が発生します。狭小地は分割搬入や夜間作業で労務費が上がりがちです。基礎が既存活用できれば有利ですが、劣化や寸法不一致があれば新設が必要になります。環境要件を早期に洗い出すことで見積の精度が高まり、不要な仕様の上積みを避けられます。

  • 屋外は防水・塩害対策で本体仕様が上がりやすい

  • 屋上は揚重と安全管理で工事費が増えやすい

  • 狭小地は搬入・施工制約で時間当たりの生産性が低下

クレーンや搬入経路・交通占用など追加費用のポイント

搬入計画が曖昧だと、工期と工事費が一気に膨らみます。クレーンは能力選定と設置位置の事前協議が重要で、周辺の電線・上空障害物の有無まで確認します。道路使用や歩道占用が必要な場合は、申請・警備員手配・時間帯制限により費用が積み上がります。館内搬入では床耐荷重・エレベーターのサイズ・曲がり角の半径がネックになり、分解搬入や台車工程が増えることがあります。ポイントは、現地調査で「通す・吊る・置く」の可否を確定し、追加の仮設や人員増を最小化することです。

追加要素 主な確認事項 費用への影響の傾向
クレーン 能力、設置スペース、上空障害 短時間で大きく上振れしやすい
道路使用 申請可否、時間帯、誘導員 人件費と日数に直結
館内搬入 床耐荷重、経路寸法 分解・養生でコスト増
仮設電源 停電許容時間、負荷重要度 停止回避の保険費用

仕様や付加機能の取捨選択でムダを省くコストダウン術

仕様の最適化は、キュービクル更新工事費用の圧縮に直結します。容量は実負荷と将来計画を踏まえつつ、過大設計は避けます。保護継電器は必要な機能を満たす形式を選定し、過剰な高機能機種は見直します。遠隔監視は停電影響の大きい施設には有効ですが、巡回点検主体の現場では簡易監視に抑える選択も合理的です。塩害・粉塵対策は地域と設置場所の暴露環境を見極め、実害が想定されないのに重防食へ上げないことが重要です。複数社の仕様比較で同等性能を揃え、項目ごとの差額根拠を確認しましょう。

  1. 容量を負荷実績で適正化してトランス・遮断器のサイズを抑える
  2. 保護継電器は必要機能を明確化し上位機能を削減する
  3. 監視は運用に合わせて段階選択し通信機器の過装備を避ける
  4. 環境対策は立地実態で最小化し塗装・シールのグレード過多を防ぐ

補足として、見積の仕様書に「同等品可」を明記すると、メーカー横断の競争性が高まり、価格のブレが小さくなります。

スポンサーリンク

キュービクルの更新費用を抑える補助金活用術&申請フロー

補助制度の種類や対象要件、読み解き方の完全ガイド

キュービクル更新費用の負担を抑えるには、制度の整理と要件の読み解きが近道です。一般的に対象となるのは、省エネ性能の高い変圧器への更新や容量最適化、老朽化機器の更新工事費用で、設計・据付・基礎工事費用の一部まで含まれる場合があります。ポイントは、申請前に契約や発注を行わないこと、機器仕様が要件の効率基準を満たすこと、申請者が事業者であることの証明を備えることです。さらに、停電短縮のための仮設電源費用や廃材処理費が対象外になるケースもあるため、見積内訳の線引きを明確にしましょう。補助率や上限は制度ごとに変動するため、最新の公募要領で対象経費の範囲と証憑の必要書類を必ず事前確認してください。キュービクル価格相場や工事費用の根拠資料を整えることで、採択後の精算もスムーズになります。

  • 対象経費の範囲を要件で確認(本体・工事・設計・検査の可否)

  • 機器の効率基準や容量適正化の証明が必要

  • 交付決定前の契約不可などの禁止事項を厳守

補助金の要件を満たす設計・見積に整えるほど、キュービクル更新工事の採択可能性は高まります。

公募スケジュールや予算枠・交付決定までの流れを解説

公募から交付決定までは、準備と審査の時間を見込むことが重要です。多くの制度で年次公募となり、募集開始から締切まで1~2か月、審査に1~2か月、交付決定後に契約・発注という流れが一般的です。工期は機器製作や基礎工事を含めると数週間から数か月かかるため、停電計画や電力会社協議を前倒しで進めましょう。予算枠は先着・採択審査のいずれでも消化が早く、早期申請が有利です。交付決定後は契約・工事・検査・実績報告の順に進み、領収書や検査記録、写真台帳など証憑の整合性が精算の鍵となります。キュービクル更新費用のうち対象外となる費目がないか、審査段階での指摘に備え差額負担の整理も行ってください。

  1. 公募要領の確認と現地調査
  2. 概算見積・効果試算・申請書作成
  3. 申請・審査・交付決定
  4. 契約・製作・設置工事・検査
  5. 実績報告・精算・完了

計画の前倒しが、工期短縮と採択後のトラブル回避に直結します。

自社にピッタリの補助金を見つけるコツ

自社に合う制度を素早く見つけるには、地域と設備要件で絞り込むのが有効です。まず、立地都道府県や市区町村の省エネ・中小企業支援ページを確認し、キュービクル更新工事に該当するメニューを検索します。次に、変圧器の効率区分や容量縮小の効果、停電短縮策など、申請で評価されやすい要素を見積に反映させます。さらに、産業支援窓口や保安協会、商工団体を活用して最新の公募時期や必要書類の確認を行いましょう。キュービクル更新費用の内訳を明瞭化し、対象経費と対象外の切り分けを先に固めると書類作成がスムーズです。工事業者には価格表や工事手順の提示を依頼し、所要期間と停電時間を早期に確定してください。

探し方の軸 具体策 期待できる効果
地域制度の把握 県・市の補助金ページを定期チェック 予算枠に早期到達できる
設備要件の適合 高効率変圧器・容量最適化を設計反映 評価加点と採択率向上
相談窓口の活用 産業支援・保安協会で要件確認 申請手戻りの削減

制度の最新情報は更新が早いため、情報収集の頻度を上げるほど成功率は高まります。

スポンサーリンク

見積もりの取り方や工事業者の選び方でキュービクル更新費用の失敗を防ぐ!

見積依頼テンプレート&必須事項でトラブル回避

キュービクル更新工事は条件が曖昧だと見積差が大きくなり、結果的に工事費用の膨張を招きます。まずは依頼書を統一しましょう。ポイントは、設備容量や設置場所、停電可能時間、機器構成、基礎工事の有無を明確にすることです。特にキュービクル価格相場は容量と工事条件で変動しやすいため、同一条件で比較しないと適正な判断ができません。以下の項目を“コピペ前提”で整えれば、キュービクル更新費用のブレを最小化できます。

  • 容量(kVA)・受電方式・既設年数を明記

  • 設置場所の条件(屋外/屋内、搬入経路、クレーン可否)

  • 停電可能時間と希望工期、夜間作業の可否

  • 機器構成(変圧器、VCB/LBS、保護継電器、計器、盤更新範囲)

  • 基礎工事の有無と現状写真の提供

補足として、過去の点検結果や故障履歴を添付すると、過剰仕様や不足仕様のリスクを抑えられます。相場判断の基礎が固まり、見積比較が格段にしやすくなります。

提案比較で見るべき評価軸&注意点をズバリ!

同じ「更新工事」でも提案の質に差が出ます。比較時は価格の安さだけでなく、工事範囲や検査の密度、保証を重視してください。キュービクル更新工事の安全性と停電リスクは、試験項目や施工体制に直結します。以下の観点で整然と見比べると、工事業者の力量が見えます。

比較観点 確認ポイント
工事範囲 既設撤去、基礎、配線、仮設電源、廃材処理の含有
試験項目 耐圧・絶縁・動作試験、保安検査前点検の詳細
保証 機器保証年数、不具合時の駆け付け時間
メンテ費 年次点検費用、交換部品の入手性
工期 停電時間と段取り、夜間対応の可否

価格の背景が評価軸で可視化され、キュービクル更新費用の妥当性を判断しやすくなります。見積内訳は抽象語を避け、数量と型式での明記を求めましょう。

相見積もりと交渉を進める際のスマートな進め方

相見積もりは2~3社で十分です。仕様を統一したうえで、品質確保と工事費用の適正化を両立させましょう。交渉は「値引き」よりも「仕様の最適化」に重心を置くと効果的です。例えば、変圧器効率や保護継電器の機能、仮設発電機の選択が総額と停電時間に影響します。キュービクル更新工事費用は、基礎工事や搬入方法でも差が出るため、現地確認の上で代替案をセット依頼すると精度が上がります。

  1. 仕様書と写真を共通配布して質疑期限を設定
  2. 代替案提示(例:搬入方法、基礎再利用可否、夜間短時間停電)
  3. 総額とライフサイクルで評価(保証年数・メンテ費含む)
  4. 工期と停電計画を確定し、罰則や追加費の条件を明記
  5. 最終調整は単価交渉より範囲最適化で合意

交渉では、強調すべきは「安全」「停電短縮」「将来の保守性」です。これらを優先する提案は、結果としてキュービクル更新費用のムダ削減につながります。

スポンサーリンク

キュービクルのメンテナンス費用や長期コストを見える化!

点検周期やメンテナンス費用の相場&作業内容とは

キュービクルは高圧受電設備の要で、故障前の手当てが結果的にキュービクル更新費用の抑制につながります。一般的な保守は月次点検、年次点検、数年ごとの絶縁・機器試験の3層で計画します。費用の目安は年次点検が10万~30万円、清掃と消耗品交換(ヒューズ・パッキン・グリスなど)が5万~20万円、精密測定や油入変圧器の油試験が5万~15万円です。作業は外観確認や端子の締結、VCBやLBSの動作試験、保護継電器の動作確認、盤内の清掃、通風経路の埃除去までが基本です。停電を伴う作業は計画停止で実施し、病院や工場は仮設電源を併用します。経年で劣化が進む部品は予防交換を前提に見積もりへ反映し、現地条件(屋外設置や塩害地域など)に応じた周期最適化を行うと、安全とコストのバランスが取りやすくなります。

  • 年次点検の目安費用:10万~30万円

  • 清掃・消耗品交換:5万~20万円

  • 油・絶縁関連試験:5万~15万円

上記は現場条件で変動します。高温多湿や粉塵が多い施設はやや短い周期が有利です。

故障予防&電力効率アップで経済効果も最大化!

予防保全は停電事故の回避だけでなく、変圧器や接続部のロス低減で電気料金の無駄も抑えます。劣化した端子の接触抵抗や冷却不良は損失と発熱を招き、長期では更新工事費用より高い機会損失を生みます。効果的なポイントは、保護継電器の適正設定と年次試験の継続、母線や端子の締結管理、吸排気経路の清掃、負荷状況に合わせた容量最適化です。容量過大は損失増、過小は過負荷で寿命を縮めます。近年は資材価格の上昇が続くため、調子が良い段階から部品更新を分散実施すると、キュービクル価格相場の上振れリスクを緩和できます。結果として停電時間の最小化電力ロスの抑制が同時に進み、将来のキュービクル更新工事費用のピークをならしながら、安全性と経済性を高い水準で維持できます。

取り組み 目的 効果の目安
端子締結・清掃の徹底 発熱・ロスの抑制 事故低減と効率維持
継電器設定と年次試験 過電流保護の確実化 停電範囲の最小化
吸排気ルート確保 冷却性能の維持 機器寿命の延伸
容量最適化の検討 損失と過負荷回避 電気料金と更新費の抑制

表の施策は並行実施が有効です。記録を残し、次回点検で改善度を確認すると効果が見える化します。

スポンサーリンク

キュービクルの更新費用についてよくある質問まとめ

予算やスケジュールに関するよくある疑問集

キュービクル更新の計画で多いのは「費用はいくらか」「工期や停電影響はどれくらいか」という疑問です。一般的な費用相場は設備容量や設置環境で変動し、小中規模で300〜800万円、大規模では1,000万円超になることがあります。工期は現地調査から完了まで1〜3カ月が目安で、実作業中の停電は数時間〜1日に収まる計画が多いです。資材高騰や運搬条件、夜間作業の必要性は見積もりに影響します。補助金は省エネ更新が対象となるケースがあり、公募の申請締切前に交付決定を受けてから契約・着工するのが原則です。相見積もりで内訳と仮設電源の有無、廃材処理、電力会社の工事負担金の扱いを確認しましょう。キュービクル更新工事費用の誤差は現場条件が主因になりやすいため、現地調査の精度が鍵です。

  • 相場の目安:小中規模で300〜800万円、条件で増減

  • 工期の目安:計画含め1〜3カ月、停電は数時間〜1日

  • 費用変動要因:資材価格、搬入条件、夜間・仮設、基礎工事

  • 補助金の要点:交付決定前着工は対象外になりやすい

補助金やスケジュールは年度で変わるため、最新要件の確認と工程の前倒しが安全です。

項目 目安 確認ポイント
総額費用 300〜800万円中心 本体・工事・付帯の内訳
工期 1〜3カ月 資材納期・検査日程
停電 数時間〜1日 仮設電源の有無
補助金 省エネ更新が対象 交付決定前の契約不可

テーブルの値は一般的な傾向です。実額は現地条件と仕様で確定します。

会計処理や法令遵守等に関する質問をすっきり解説

会計処理は「修繕費か資産計上か」で悩みがちです。機能や価値を高める更新、耐用年数の延長、容量アップや主要機器の交換を伴う場合は資本的支出(資産計上)となる判断が一般的で、原状回復や軽微な部材交換は修繕費に該当する可能性があります。税務判断は事実関係で異なり、顧問税理士の確認が必須です。電気事業法や保安規程の観点では、工事計画の事前協議、主任技術者の関与、竣工後の検査・届出を適切に行うことが重要です。絶縁不良や劣化を放置すると事故や停電のリスクが高まり、事業継続に影響します。更新時期は点検結果と経年劣化、高圧機器の更新推奨時期を参考に計画化し、キュービクル更新工事手順に沿って安全施工を進めてください。キュービクル更新時期キュービクル価格相場の再確認は、見積り精度とリスク低減に直結します。

  1. 主要機器交換や容量変更は資産計上の検討が必要
  2. 原状回復や軽微交換は修繕費の可能性がある
  3. 主任技術者の選任、工事計画の協議、検査・届出を厳守
  4. 点検結果と推奨時期を根拠に計画的に実施
  5. 見積内訳と停電・仮設条件を契約前に明確化

キュービクル更新工事は法令遵守と会計処理の両立が肝心です。要件を満たしながら、キュービクル更新費用の最適化を図りましょう。
